Neder Hornbæk- Nyheder

  • Fjernvarmen kommer til Neder Hornbæk
  • Hold dig opdateret på status for etableringen
  • Tilkendegiv at du ønsker fjernvarme

Status på fjernvarmearbejdet i Neder Hornbæk

Vil du holde dig opdateret om fjernvarmeudviklingen i dit område? Hver måned sender vi en status-mail ud til alle, der har udtrykt interesse. Denne mail giver dig de seneste nyheder og opdateringer om fjernvarme i dit lokalområde. Hvis du endnu ikke har tilkendegivet din interesse, er det ikke for sent! Du kan nemt tilkendegive din interesse her. Vi glæder os til at holde dig informeret.

Her kommer en statusopdatering om vores projekt i Neder Hornbæk.

Vi påbegynder først gravearbejdet på Viborgvej medio januar, da gravetilladelserne lod vente på sig. Her starter vi ud på Houstrupvej og går ned af Jeppe Aakjærs Vej mod Møllevej. Herefter fortsætter vi sydpå mod Chr. Winters Vej og sidevejene der (opstart Q2 2025).

Vi ser ind i, forventeligt, at kunne krydse Fladbrovej tre steder i weekenden i uge 2, den 11. og 12. januar. Entreprenøren vil informere jer om afspærring/gennemkørsel.

Her til sidst vi vil gerne ønske jer alle en glædelig jul og et godt nytår!

Som I nok allerede har bemærket er der stor aktivitet ved Fladbrovej. Vi etablerer stikledningerne på Fladbrovej op mod Viborgvej, og vi får efter planen de sidste huse med der inden årsskiftet. Efter årsskiftet starter vi op på Jeppe Aakjærs Vej, hvorefter vi fortsætter ned ad Møllevej.

Etape 7-8 (ved Chr. Winthers Vej) forventer vi at starte op i andet kvartal 2025.

Se kortet under fanen "Overblik", klik på din vej og se hvornår vi forventer at påbegynde gravearbejdet.

Der har løbende været kundebesøg, og alle skulle nu være afholdt. Hvis nogen mod forventning skulle føle sig overset, må I meget gerne tage fat i vores tekniske rådgiver Anders Kristiansen, AKRI@verdo.com

Grundet stor interesse for besøg er vi desværre kommet lidt bagud med at få sendt aftalerne ud – de er på trapperne.

I uge 45 forventes det, at vi starter gravearbejdet på Viborgvej og arbejder os ned mod Fladbrovej (vestsiden).

Derefter fortsætter vi til Møllevej via Jeppe Aakjærs Vej.

Efter Møllevej følger vi ad Chr. Wintersvej mod Fladbrovej og tager sidevejen løbende.

Området Møllevej 7-111 bliver aktuelt, når de skal have lavet kloakseparering, nærmere information kommer.





Fremdrift:

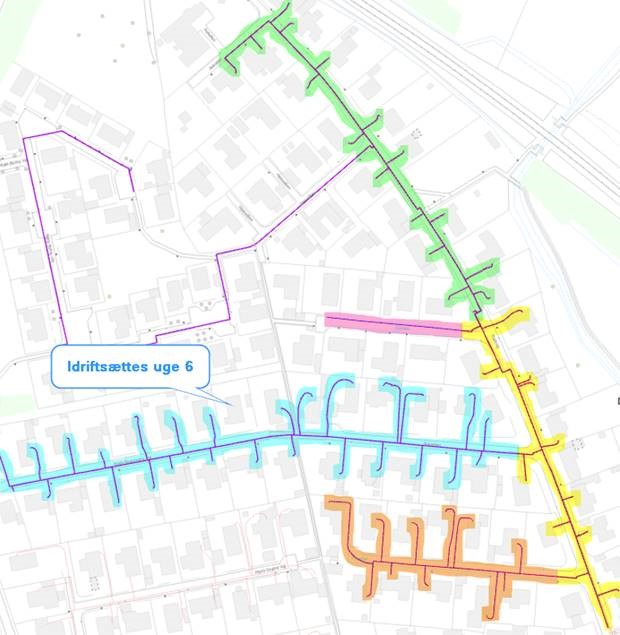

De markerede områder på nedenstående billede viser, hvor fjernvarmerørene er lagt i jorden. Heraf fremgår det også, at Bøgelien og Niels Steensens Vej idriftsættes i uge 6, hvor de berørte beboere gerne skulle være informeret per mail af Verdo's entreprenør.

Se her



Tidsplan:

Arbejdet forløber planmæssigt, og vi er pt. lidt foran tidsplanen. Vi har derfor opdateret tidsplanen, som fremgår her



Kommende aktiviteter:

Idriftsætning af Bøgelien og Niels Steensens Vej i uge 6.

Vi er p.t. i gang med at arbejde på Egelien, og der fortsættes med blive etableret stikledninger og det sidste af hovedledningen.

I uge 6 opstartes hovedledningsarbejdet på Hasselien, hvorefter der vil blive etableret stikledninger til boligerne på vejen.

Niels Steensens Vej, Bøgelien og Fyrrelien bliver færdiggjort og asfalteret. Mere info følger herom.

Her kommer en statusopdatering vedr. fjernvarmearbejdet:

Fremdrift

  • Projektet forløber fortsat planmæssigt på trods af frost og sne.

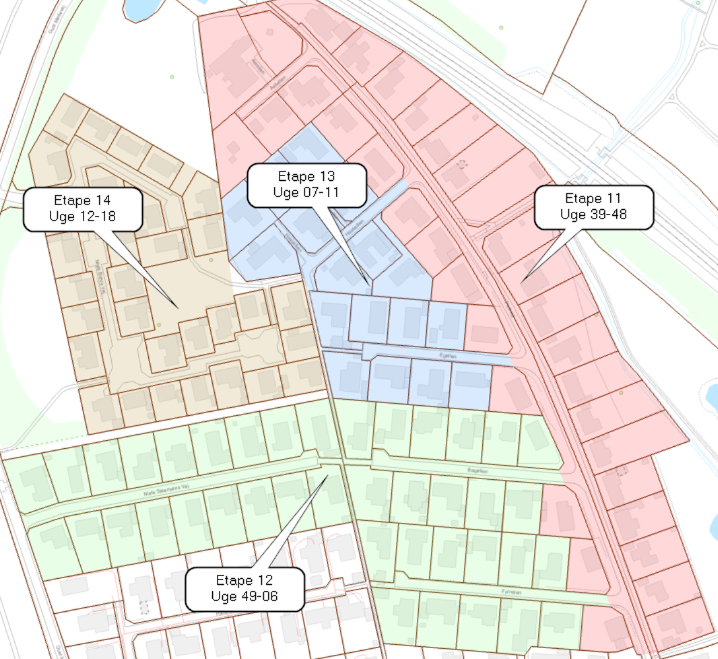

  • Markerede områder på nedenstående billede viser, hvor fjernvarmerør er lagt i jorden.
  • Som I kan se i nedenstående, er den sidste del af Parkvej + Askelien blevet idriftsat i sidste uge (uge 48).
  • Fyrrelien forventes at idriftsættes uge 51. Mere info følger for de berørte.

Som I nok allerede har bemærket, så er Parkvej nu også asfalteret.

Se oversigtskort over forventede uger med vandpåfyldning af stik her

Tidsplan

  • Arbejdet forløber planmæssigt. Arbejdet er pt. er sænket en smule pga. frost og sne, hvor især stikledningsarbejdet er udfordret, når der er frost. Vi følger dog stadig tidsplanen endnu, da vi var lidt foran.

Se forventet tidsplan – som p.t. overholdes.

Kommende aktiviteter.

  • Idriftsætning af Fyrrelien i uge 51.
  • Inden jul:
    • Etablering af hovedledning på Niels Steensens Vej.
    • Fortsætter med etablering af stikledninger på Bøgelien.
    • Kundebesøg på Egelien og Hasselien er i gang og bliver færdiggjort inden juleferien.
  • Efter jul:
    • Opstart stikledningsarbejde på Niels Steensens Vej.
    • Invitation til kundebesøg på Niels Bohrs Vej.
      I løbet af januar måned, sender vi en mail ud, således I kan booke jer ind på forskellige datoer og klokkeslæt.
      Vi forventer at afholde besøgene i løbet af februar
  • Vi går på juleferie fra d. 22. december til d. 2. januar.
    • Vi lukker alle huller og rydder op inden jul, så der er fri passage som normalt over julen. Dog vil der stadig stå udstyr i området.
      Dermed bliver dette den sidste statusmail inden juleferien. Vi fortsætter med statusmails i det nye år, hvor I modtager den næste igen i løbet af januar.

Her kommer en statusopdatering vedr. fjernvarmearbejdet i Neder Hornbæk, syd for Viborgvej.
Som I måske har bemærket, så er vi godt i gang med fjernvarmearbejdet på den sidste del af Parkvej.

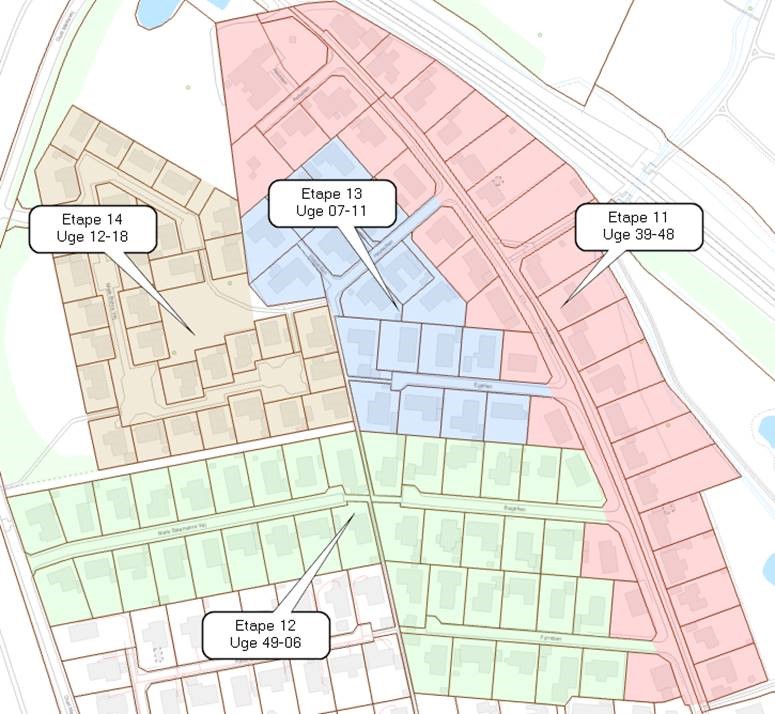

Nedenstående er den tidsplan, der tidligere er udsendt til den nordlige del af Neder Hornbæk (nord for Viborgvej).

Se tidsplanen her
Som det ser ud p.t., så overholder vi tidsplanen.
Som I kan se i tidsplanen, så forventes det, at vi har fået tilsluttet den sidste etape omkring uge 18 i 2024.

I løbet af det nye år, vil vi komme med en ny statusopdatering på hvorledes arbejdet skrider fremad. Således I holdes bedst muligt opdateret.
I god tid vil vi også komme ind på hvornår det påtænkes, at vi vil være klar til opstart i jeres etaper. Opstart hos jer vil først være efter vi er færdige med den nordlige del.
